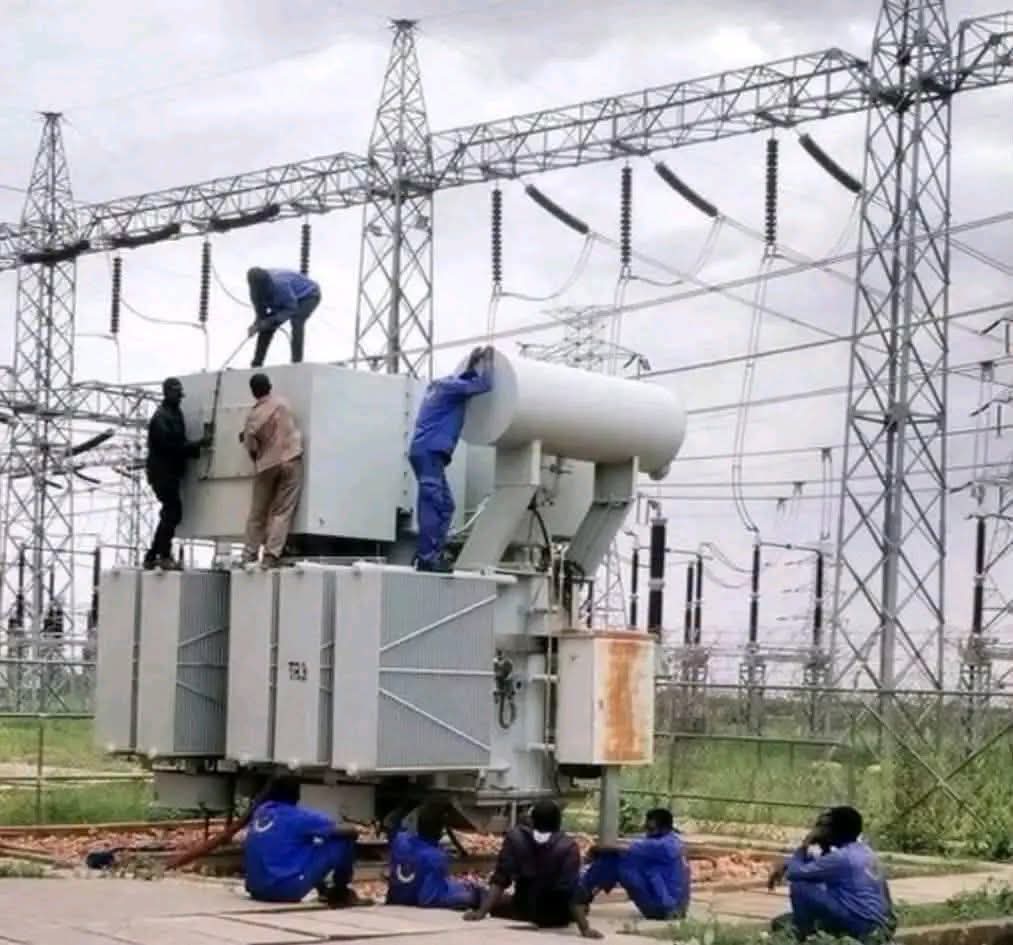

دخلت أعمال صيانة محطة كهرباء سد مروي مرحلتها الثالثة، بعد إكمال الفرق الفنية المرحلتين الأولى والثانية، ووصول قطع الغيار اللازمة بطائرة خاصة إلى منطقة السد الخميس الماضي.
وتواصل الفرق الهندسية والفنية أعمال الإصلاح بنظام فريقين على مدار اليوم، في إطار جهود مكثفة لتسريع معالجة العطل وإعادة المحطة إلى الخدمة.
وبحسب مصادر فنية، وضعت الفرق الهندسية جدولاً زمنياً ضاغطاً، مع توقعات بعودة التيار الكهربائي خلال ثلاثة إلى أربعة أيام، فيما تحظى محطة المرخيات بالأولوية في عمليات الربط، نظراً لتعرضها لأضرار أكبر.
وأفادت المصادر بأن العمل يجري حالياً على ربط محطة المرخيات، وسط توقعات بدخولها الخدمة خلال نحو ثلاثة أيام.
وأشارت إلى أن أعمال الصيانة أحرزت تقدماً ملحوظاً، إلا أنه لم يتم تحديد موعد رسمي ونهائي لعودة محطة كهرباء سد مروي، إلى حين اكتمال جميع أعمال الإصلاح والمراحل الفنية والتأكد من جاهزية المحطة للتشغيل.
